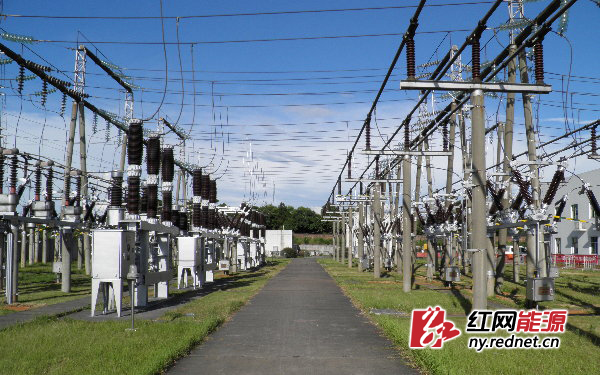

  红网株洲7月4日讯(通讯员 黄飞扬)7月3日1时21分,位于攸县的大塘冲变电站10kVⅠ母设备顺利送电,这也宣告了220kV大塘冲变电站综自改造的顺利竣工!经过69天的改造,大塘冲这座枢纽老站设备终于焕然一新,使用起来更加稳定可靠。同时也标志着从此株洲地区南部电网更加稳定。

  大塘冲综自改造工程是株洲公司本年度的重大改造项目,公司领导高度重视,早在正式改造之前,相关负责人就联系省检修公司协商改造事宜,要求公司各相关单位充分做好风险预控,确保改造期间株洲电网稳定运行。改造过程中,公司领导更多次莅临现场进行指导和协调工作,确保改造按期完成。

  由于株洲地区南部电网较为薄弱,改造的方案复杂,改造现场的安全风险系数高,为确保改造期间电网的安全可靠运行,该公司组织精锐力量支援大塘冲改造现场,领导专责排班蹲点,全程把关,确保现场安全。

  承担此次改造任务的变电运维五班,更是克服人员少、工期长、任务重的困难,充分发挥国网人吃苦耐劳的精神,主动调整上班模式,以适应改造工程需要。在改造中,合理安排人员进行操作、验收工作,在两个月的改造过程中完成操作票173份,操作项目7888项,许可工作票175份。验收避雷器39台、TA51台、10kV开关柜10面、保护24套,测控装置22套、端子箱18个,完成了17个间隔的综自改造验收、全站所有设备的例试检修,并完成了两个新增间隔的扩建。

  此次改造工程是对三集五大改后新运维体系的一次集中考验。事实证明,新模式完全能够适应设备的运维工作。大塘冲变做为一个为电网服务14年的老兵,经过此次改造重新整装出发,变电运维五班做为一个新兵,通过此次的历练更是完成了自身的蜕变,以全新的姿态开始了下一阶段运维工作的征程。
